大禹奖2026新版评选办法五大变化,附新文件具体规定

2026-09-14

2026年4月,水利部正式印发《中国水利水电工程优质(大禹)奖评选管理办法》(水建设〔2026〕62号),大禹奖迎来系统性升级。
对于水利水电工程建设领域的从业者来说,这次调整释放的信号非常清晰:高质量发展不仅要拼质量、拼安全,还要拼数字化、拼绿色建造
下面把五大核心变化逐一拆解清楚。

「变化一:主办层级升格,含金量再上台阶」

旧版大禹奖由中国水利工程协会主办,水利部作为指导单位。

新版办法明确写明:“大禹奖是经党和国家功勋荣誉表彰工作委员会办公室批准的评比表彰项目,由水利部主办”。

这意味着大禹奖正式成为部级官方奖项。对获奖单位而言,这个奖项在资质评审、行业评优中的分量将明显提升。

「变化二:水电项目首次纳入评选范围」

这是本次改革影响面最广的变化之一。

旧版大禹奖仅面向“水利工程”,水电站、抽水蓄能电站等水电项目不在申报范围内。

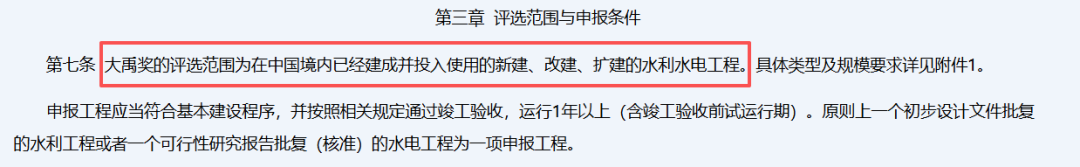

新版将评选范围扩展为“在中国境内已经建成并投入使用的新建、改建、扩建的水利水电工程”。

水电项目(装机容量≥50MW的水电站、抽水蓄能电站等)现在与水利工程同等对待,可以正式参与大禹奖评选。对于长期深耕水电建设领域的企业和项目团队来说,这是一个全新的赛道机会。

「变化三:新增“数字孪生奖”,一个项目可同时报三个奖」

旧版仅设“优质水利工程奖”和“优秀水利水电工程勘测设计奖”两个奖项。新版明确大禹奖由三个奖项组成:优质水利工程奖、优秀水利水电工程勘测设计奖、优秀数字孪生水利工程奖(新增)

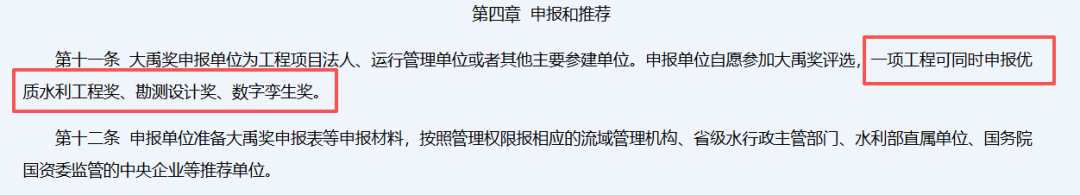

更关键的是申报规则的变化。新版规定“一项工程可同时申报优质水利工程奖、勘测设计奖、数字孪生奖”,不再局限于单项申报。也就是说,如果同一个项目在建设质量、勘测设计和数字化应用三个维度都有突出成果,可以“打包”申报。

数字孪生奖的评审条件相当具体,文件要求“感知系统全面,模型系统‘高保真’,感知系统与模型系统耦合贯通、实时交互、同步运行”,并且“预报、预警、预演、预案‘四预’功能完善”。这些要求为数字化技术团队指明了明确的创优方向。

「变化四:两年一届,每届不超过120个」

旧版大禹奖每年组织申报,两年表彰一次。新版明确“每两年组织评选一届,每届获奖工程不超过120个

名额上限的设定意味着“优中选优”的原则将体现得更加充分。对于申报单位来说,提前谋划、对标准备变得尤为重要。

「变化五:数字化从“加分项”变成“必答题”」

这是对申报策略影响最深远的变化。旧版评审侧重工程建设质量与运行管理质量,对数字化的要求相对宽松。新版在优质水利工程奖的评审条件中直接写入了“数智化水平高”这一要求。

换句话说,即使一个工程的建设质量过硬,如果数字化应用不到位,在新版标准下也可能失分。 评审导向已经从“质量+安全”升级为“质量+安全+数字化+绿色建造”的综合比拼。对工程的全周期运行管理和数智化水平,都提出了更高要求。

申报前还要留意这几点

除了上述五大变化,新版办法中还有几个实用信息值得关注:

基本门槛:申报工程需符合基本建设程序,通过竣工验收,并且运行1年以上(含竣工验收前试运行期)

禁止申报情形:建设或运行期间发生过较大及以上质量或生产安全责任事故的工程、造成不良社会影响的工程、涉密工程,均不得申报

单位限制:三个评选周期内存在严重违法违纪行为、承担的其他任务出现严重问题、或被列入严重失信主体名单的单位,不得参评

跟踪制度:获奖并非“一劳永逸”。水利部对获奖工程实行跟踪制度,如发现因设计、施工导致影响工程结构安全和设计功能正常实现的质量问题,将撤销相应奖项

新文件规定:

(一)申报工程类型及规模要求

一、水库工程
  总库容1000万m3及以上
二、泵站工程
  装机流量10m3/s及以上或者装机功率1MW及以上
三、水闸工程
  过闸流量100m3/s及以上
四、堤防工程
  1级或者2级堤防
五、引调水工程
  年引调水量1亿m3及以上
六、水电站
  发电装机容量50MW及以上
七、蓄滞洪区工程
  列入国家蓄滞洪区名录的蓄滞洪区建设工程
八、灌区工程
  设计灌溉面积30万亩及以上
九、其他中型以上水利水电工程(含水务工程)

(二)评审要点

一、优质水利工程奖评审要点
(一)工程建设程序及组织
1.按照基本建设程序实施。
2.建设管理规范,落实项目法人责任制、招标投标制、建设监理制、合同管理制等;相关制度体系健全。
3.按照行业规定完成竣工验收,按照竣工验收鉴定书的要求妥善处理竣工验收遗留问题和完成尾工。
(二)工程设计
1.设计方案合理,设计成果质量优秀。
2.设计变更审批程序符合有关规定。
3.设计现场服务及时、周到。
(三)工程施工管理
1.结合施工技术难点、特点、重点,制定相应的专项施工技术方案或者措施,并经过审批,落实情况良好。
2.积极采用新技术、新材料、新工艺、新产品、新设备,使用效果好,获得相关部门的认可或者奖励。
3.严格按照有关规定进行施工合同管理,履约情况良好。
4.施工安全管理体系健全,安全管理措施完备,安全生产风险管控“六项机制”和隐患排查治理有效落实。
5.积极采用智能温控、智能灌浆、智能振捣、智能碾压、智能隧洞掘进等智能建造技术及设备应用。
(四)工程质量管理
1.质量管理体系和质量监督体制健全,并依法接受质量监督。
2.工程质量验收及时、准确、合规;按照规定进行质量检测。
3.工程外观质量良好。
4.主要水工建筑物和工程管理单位建筑物内外建筑处理(包括细部处理效果)实用、整洁、美观,与周边环境协调,现状保持良好。
5.工程管理范围内环境景观设计合理,环境优美、整洁。
6.历次质量检查发现的问题处理及时、效果好。
7.工程质量缺陷能及时发现、处理和备案,处理效果好。
8.水利工程建设强制性标准执行良好。
9.工程施工质量优良,获得相关部门的认可或者奖励。
(五)工程运行管理
1.运行管理单位管理体制顺畅,工程产权明晰,管理权限明确;机构设置、人员配置合理、职责明确,机构人员经费和维修养护经费落实到位、使用规范。
2.工程现状达到设计标准,主要建筑物、配套设施、金属结构、机电设备、监测监控设施等运行正常、安全可靠。工程管理和保护范围划定并公告,无违章建筑和危害公共安全的活动。
3.工程调度控制运用、检查监测、维修养护、防汛管理、安全管理等各项制度体系健全,安全生产风险管控“六项机制”有效落实,执行规范效果良好。
4.工程感知系统全面,模型系统“高保真”,感知系统与模型系统耦合联动,“四预”功能完善,数智化管理水平高。
(六)工程效益发挥
1.工程在防洪减灾等方面经济社会效益显著。
2.工程在生态环境等方面经济社会效益显著。
3.工程在发电、供水、航运、灌溉等方面直接效益与间接效益显著。
二、优秀水利水电工程勘测设计奖评审要点
(一)勘测设计组织及程序
1.工程立项文件齐全,建设程序完备,已完成竣工验收。
2.项目法人和运行管理单位对勘测设计成果的评价优良。
3.工程勘测设计招投标、合同签订及履行、设计分包、设计变更等程序规范。
4.无因勘测设计原因引发的较大及以上质量或者生产安全责任事故,造成重大设计变更或者其他不良社会影响。
(二)勘测设计质量管理
1.质量管理体系体制健全,质量管理制度落实到位。单位资质、人员资格满足工程设计等级要求。
2.勘测设计基础资料完整、准确、可靠,设计内容与设计深度符合技术标准要求。设计变更内容和深度符合技术标准要求。
3.现场设计代表机构设置及人员配置合理,做到供图及时,图纸规范,设代记录完整。
(三)勘测设计技术水平
1.工程取得良好的经济、社会和生态效益,获得相关部门认可。
2.工程采用新理念、新思路,在技术创新方面取得的成就对推动水利水电行业技术发展具有较大意义。
3.工程基于BIM等技术和模拟分析软件开展多专业一体化设计,优化设计流程。
4.工程取得的知识产权(专利、软著等)权属清晰、完整有效。
三、优秀数字孪生水利工程奖评审要点
(一)建设组织与保障
1.按照行业规定完成竣工验收。
2.数字孪生水利建设管理规范、信息系统运行维护等制度体系健全。
3.建设文档、用户手册、算法模型手册齐全有效。
(二)监测感知系统
1.采用自诊断技术和外监测技术,实现全面安全监测。
2.统筹集约建设网络、存储、计算等资源,满足数字孪生水利工程计算需要。
3.对照业务需求,“天空地水工”一体化监测感知满足全覆盖、全空间、全要素、全天候要求。
4. 建设冗余通信通道,满足“三断”时应急通信需求。
(三)数字孪生平台与应用
1.模型系统可支撑工程安全、水文、水资源、水生态水环境等模型部署与优化,确保数学模拟过程和物理过程实现“高保真”。
2.模型系统应当具备“验证历史、同步映射、预测未来”及“正向-逆向-正向”算法能力,支撑“四预”功能。
3.工程安全、防洪兴利、生产运行管理、巡查管护等业务应用数据准确、功能完善、实用性强,满足实际业务需要。
4.数字孪生工程全面赋能实体工程建设运行,“四预”功能为各项业务决策管理提供前瞻性、科学性、精准性、安全性支持。
(四)网络安全与共建共享
1.工程相关所有信息系统通过网络安全等级保护测评。
2.网络安全等级第三级及以上系统通过商用密码应用安全性评估。
3.建立完备清晰的数据资源目录,与行业内外相关单位实现数据、模型充分共享。

(三)表彰范围及条件

一、获奖者范围、名额
(一)优质水利工程奖
1.工程项目法人(或者建设单位)。
  主要贡献人为该单位负责申报工程建设的主要管理人员,大型工程限报4人,中型工程限报3人。
2.工程管理单位,限报1家单位。
  主要贡献人为该单位负责申报工程运行管理的主要管理人员,大型工程限报3人,中型工程限报2人。
3.施工单位,为承建申报工程主体工程施工的施工单位。大型工程限报5家单位,中型工程限报3家单位。
  主要贡献人为该单位负责申报工程的项目经理、现场技术负责人等,每单位限报4人。
4.设计单位,为承担申报工程主体工程设计的设计单位。大型工程限报3家单位,中型工程限报2家单位。
  主要贡献人为该单位负责申报工程的设计单位相关负责人、项目负责人、现场技术负责人等,每单位限报4人。
5.监理单位,为承担申报工程主体工程监理的监理单位。大型工程限报3家单位,中型工程限报2家单位。
  主要贡献人为该单位负责申报工程的总监理工程师、现场主要监理人员等,每单位限报3人。
6.科研单位、咨询单位、检测单位,各限报1家单位。
  主要贡献人为该单位参与申报工程建设,有突出贡献的主要人员,每单位限报2人。
(二)优秀水利水电工程勘测设计奖
  勘测设计奖主要贡献人由承担申报工程主体工程设计的单位及其他为推进工程前期论证,在规划、审查、评估、重大专题研究等工作中做出重要贡献的技术人员组成,其中:
1.大型工程,承担申报工程主体工程设计的单位,限报3家单位,共20人;为推进工程前期论证,在规划、审查、评估、重大专题研究等工作中做出重要贡献的单位,限报3家单位,共10人。
2.中型工程,承担申报工程主体工程设计的单位,限报2家单位,共14人;为推进工程前期论证,在规划、审查、评估、重大专题研究等工作中做出重要贡献的单位,限报3家单位,共6人。
(三)优秀数字孪生水利工程奖
1.工程项目法人(工程管理单位)。
  主要贡献人为该单位的主要管理人员和技术人员,大型工程限报5人,中型工程限报4人。
2.设计单位,为承担数字孪生水利工程设计的设计单位。
  主要贡献人为该单位的设计负责人、技术架构负责人等,大型工程限报1家单位5人,中型工程限报1家单位4人。
3.开发单位,为承担数字孪生水利工程核心系统开发的开发单位。
  主要贡献人为该单位的项目负责人、架构师、主要开发人员等,大型工程限报3家单位9人,中型工程限报2家单位6人。
4.科研单位、咨询单位,为承担数字孪生水利工程科学研究、技术咨询的单位。
  主要贡献人为该单位的研究项目负责人、算法模型研究人员、咨询人员等,限报2家单位6人。
5.监理单位,为承担数字孪生水利工程监理的监理单位。
  主要贡献人为该单位的总监理工程师、现场主要监理人员等,大型工程限报1家单位3人,中型工程限报1家单位2人。
二、主要贡献人条件
1.从事水利工程建设运行或者数字孪生水利工程建设运行相关工作5年以上,并在申报工程主要建设运行期工作。
2.在所申报工程中从事主要管理或者负责主要技术工作,并在复杂技术难题解决,或者新产品、新工艺、新材料、新方法的推广和应用,或者监测感知新技术、智能分析预测新方法、“四预”决策支持新手段的推广和应用,或者工程质量管理、运行管理等方面有突出贡献。
3.各推荐单位根据初审反馈结果组织对工程主要贡献人进行考察、征求意见以及在本系统、本地区公示。征求意见范围是纪检监察机关和公安等部门。其中,对机关国有企事业单位及其工作人员还应当按照管理权限征求组织人事、审计等部门意见;对企业及其负责人还应当征求人力资源社会保障、生态环境、应急管理、税务、市场监管等部门意见,对非公有制企业及其负责人增加征求社会工作部门和工商联等意见。
三、推荐方式
1.申报单位的主要贡献人由本单位推荐。
2.申报单位负责主要贡献单位的确定和排序;各单位负责推荐本单位的主要贡献人,并按照贡献大小排序。
3.申报单位应当通过系统填写《主要贡献人备案表》,并另附参与本工程建设和运行管理的相关证明材料复印件(原件备查),如任职文件、主要技术成果文件等。
